賦能“雙碳” 浙江衢江抽水蓄能電站送出工程取得關鍵進展

2025年09月17日10:58 | 來源:人民網-浙江頻道
小字號

9月15日,國網新源浙江衢江抽水蓄能電站500千伏送出工程首基鐵塔組立作業順利完成,標志著該工程全面進入立塔施工階段,為項目按期建成投運奠定了堅實基礎。

作為浙江省能源“綠保穩”重點工程,衢江抽水蓄能電站500千伏送出工程橫跨衢州市衢江區與龍游縣,新建輸電線路總長37.651公裡,共需組立鐵塔107基。工程建成后,將實現衢江抽水蓄能電站與夏金500千伏變電站的高效互聯,顯著優化浙江電網能源結構,提升系統調峰保供能力、新能源消納水平及電網運行的安全性與經濟性,為浙江省實現“雙碳”戰略目標提供堅強支撐。

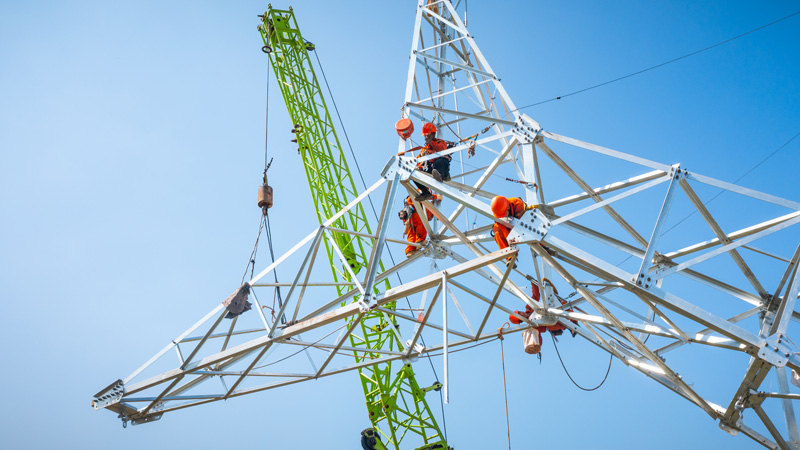

作業現場。國網衢州供電公司供圖

作業現場。國網衢州供電公司供圖

為保障工程建設高效推進,國網衢州供電公司、國網浙江建設公司、浙江送變電公司與國網新源浙江衢江分公司提前謀劃、周密部署,在項目籌備階段即成立專項工作專班,積極對接屬地政府及相關職能部門,於8月底前全面完成施工許可、政策處理等前期手續,實現“無障礙施工”目標。同時,通過開展試點立塔作業,進一步完善立塔及架線標准化工藝流程,以“樣板引路、試點先行”理念推動施工全過程規范化、精細化管理,全面提升工程安全質量水平。

面對全線地形復雜、工期緊、任務重等挑戰,項目團隊堅持“標准化、機械化、智能化”建設方向,創新應用多項先進施工技術。在基礎開挖階段,項目廣泛採用旋挖鑽機、深基坑作業一體化裝置等設備。此外,項目在材料運輸環節,因地制宜運用索道系統和貨運無人機,有效解決山區運輸難題。在組塔與架線階段,項目投入新型抱杆、集控智能可視化牽張設備等機械化裝備,顯著降低高空作業風險,提升本質安全水平和施工效率。

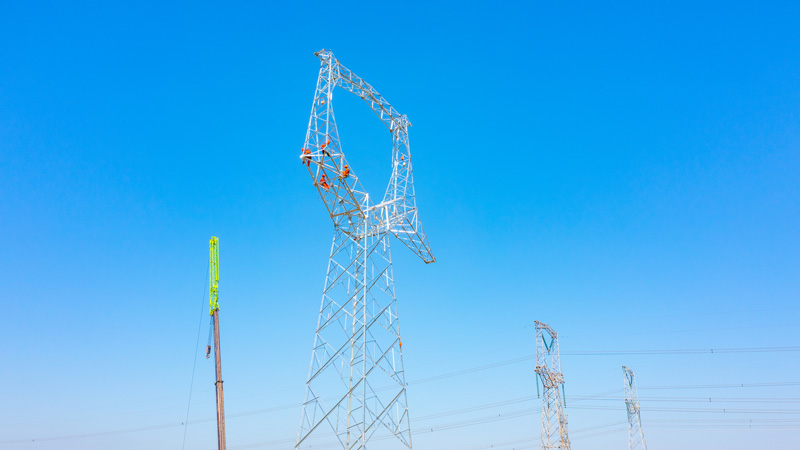

作業現場。國網衢州供電公司供圖

作業現場。國網衢州供電公司供圖

首基鐵塔的成功組立,標志著國網新源浙江衢江抽水蓄能電站500千伏送出工程取得了階段性進展。截至目前,基礎澆筑進度已完成98基,整體工程進度完成34%,預計於2026年1月底完成全線貫通,並於同年2月春節前完成工程投運,作為連接電站與主網的“核心動脈”,投運后將充分發揮衢江抽蓄在新型電力系統中的“穩定器”和“調節器”的作用,助力構建清潔低碳、安全高效的現代能源體系,為浙江高質量發展注入強勁綠色動能。(杜子璇、汪晗忱、劉濤)
